平成29年度 プロジェクトマネージャ試験 午前II 問15

分野:調達|実際に出題されたIPA過去問題

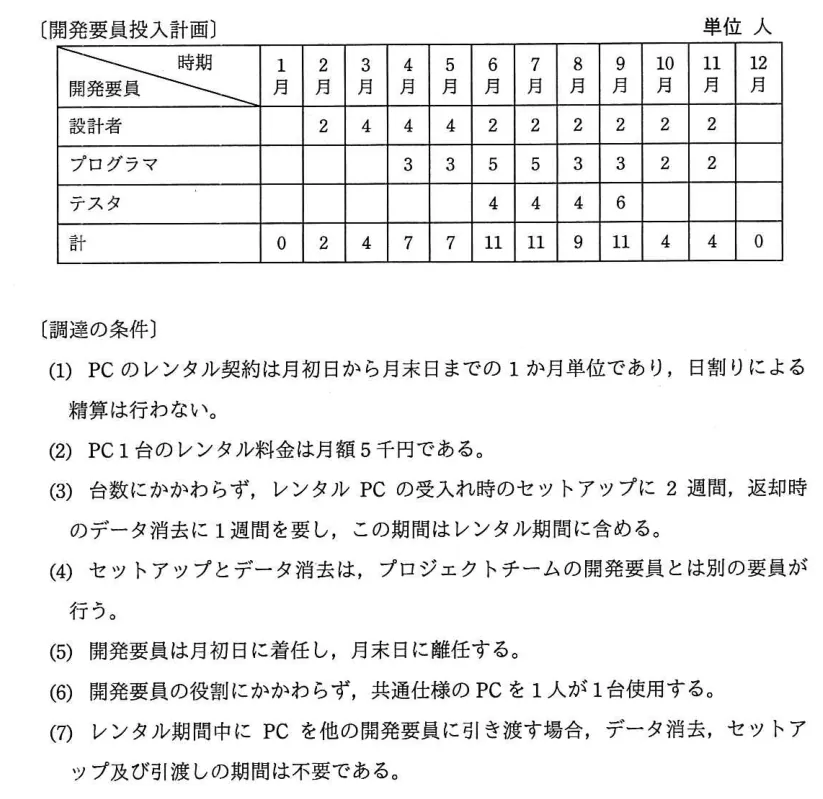

新しく編成するプロジェクトチームの開発要員投入計画に基づいて PC をレンタルで調達する。調達の条件を満たすレンタル費用の最低金額は何千円か。 〔調達の条件〕 (1) PC のレンタル契約は月初日から月末日までの1か月単位であり,日割りによる精算は行わない。 (2) PC 1台のレンタル料金は月額5千円である。 (3) 台数にかかわらず,レンタル PC の受入れ時のセットアップに2週間,返却時のデータ消去に1週間を要し,この期間はレンタル期間に含める。 (4) セットアップとデータ消去は,プロジェクトチームの開発要員とは別の要員が行う。 (5) 開発要員は月初日に着任し,月末日に離任する。 (6) 開発要員の役割にかかわらず,共通仕様の PC を1人が1台使用する。 (7) レンタル期間中に PC を他の開発要員に引き渡す場合,データ消去,セットアップ及び引渡しの期間は不要である。

問題の図表(IPA公式問題冊子より引用)
図表:IPA公式問題冊子より
  1.  350
  2.  470
  3.  480
  4.  500
解答・解説を見る

正解:イ

AI解説

レンタルは1か月単位なので、要員の月別人数に加えて「受入れセットアップ2週間」「返却時データ消去1週間」の期間分も月単位で確保する必要がある。要員が月初に着任するにはその前月からレンタルしてセットアップし、月末離任後のデータ消去で翌月分も発生するが、条件(7)により後続要員へ引き渡せば消去・セットアップ期間が不要になり台数月を節約できる。この引渡しを最大限使って延べ台数月を最小化すると94台月となり、5千円×94=470千円が最低金額である。 ア: 350千円(延べ70台月)は、セットアップ・データ消去に必要な前後の月のレンタル分を無視して要員の稼働月数だけを数えた誤りの値である。 イ: 正しい。引渡し可能な台数は前月から継続利用してセットアップ月を省き、返却が必要な台数のみ消去用の月を加えると、最小の延べ台数は94台月となり、5千円×94台月=470千円となる。 ウ: 480千円(延べ96台月)は、引渡しによる節約を一部見落とすなど、延べ台数月の最小化が不十分な数え方をした場合の値である。 エ: 500千円(延べ100台月)は、引渡しの工夫をせずに要員の入替えごとに返却(データ消去)と新規受入れ(セットアップ)を繰り返した場合に近い、最小化されていない値である。 💡 この種の調達問題は「月単位契約・日割りなし」の条件から、準備・後処理期間が1日でも掛かればその月まるごと課金される点がポイント。引渡しで前後処理を省ける条件を見つけて延べ台数月を最小化する。

出典:平成29年度 秋期 プロジェクトマネージャ試験 午前II 問15 / 独立行政法人情報処理推進機構(IPA)
※Web掲載用に表記を一部変更しています。図表はIPA公式問題冊子から引用しています。著作権はIPAに帰属します。
📱 演習アプリで解く(無料・登録不要・904問収録)

「調達」分野の攻略ポイント

外部からの製品・サービスの調達計画、供給者の選定、契約の管理を扱います。契約形態ごとのリスク分担が出題の核心です。

調達の攻略ポイントをすべて見る(要点5項目・ひっかけ3項目)→

同じ分野(調達)の過去問
