令和元年度 プロジェクトマネージャ試験 午前II 問13

分野:調達|実際に出題されたIPA過去問題

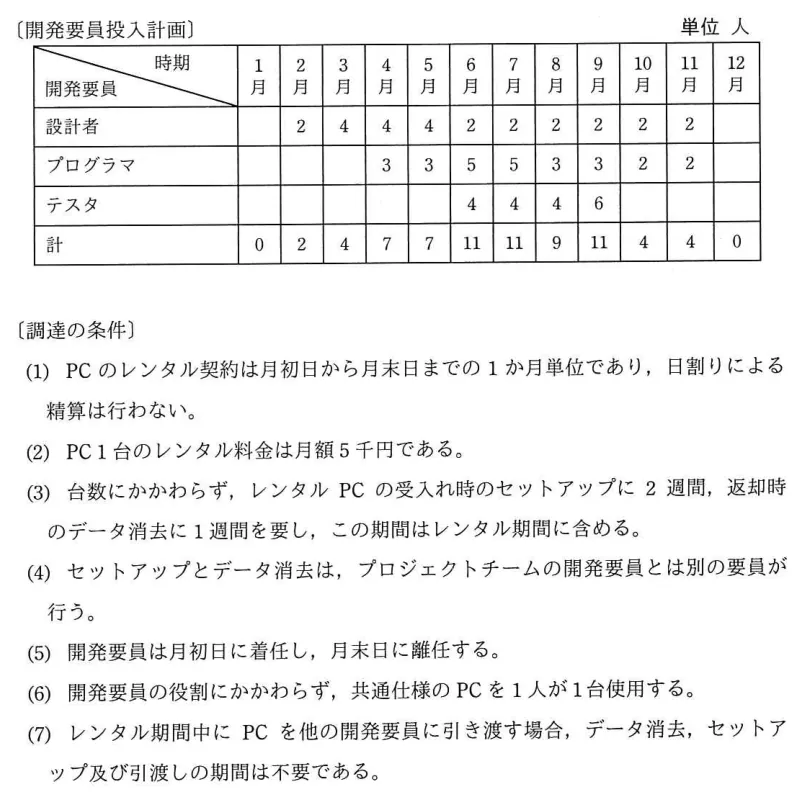

新しく編成するプロジェクトチームの開発要員投入計画に基づいて PC をレンタルで調達する。調達の条件を満たすレンタル費用の最低金額は何千円か。 〔調達の条件〕 (1) PC のレンタル契約は月初日から月末日までの 1 か月単位であり,日割りによる精算は行わない。 (2) PC 1 台のレンタル料金は月額 5 千円である。 (3) 台数にかかわらず,レンタル PC の受入れ時のセットアップに 2 週間,返却時のデータ消去に 1 週間を要し,この期間はレンタル期間に含める。 (4) セットアップとデータ消去は,プロジェクトチームの開発要員とは別の要員が行う。 (5) 開発要員は月初日に着任し,月末日に離任する。 (6) 開発要員の役割にかかわらず,共通仕様の PC を 1 人が 1 台使用する。 (7) レンタル期間中に PC を他の開発要員に引き渡す場合,データ消去,セットアップ及び引渡しの期間は不要である。

問題の図表(IPA公式問題冊子より引用)
図表:IPA公式問題冊子より
  1.  350
  2.  470
  3.  480
  4.  500
解答・解説を見る

正解:イ

AI解説

レンタルは1か月単位で日割りがないため、着任月の月初から使うにはセットアップ2週間分として前月から借り始める必要があり、離任月の月末返却にはデータ消去1週間分として翌月まで借りる必要がある。ただし条件(7)により、離任者のPCを新任者へそのまま引き渡せば消去・セットアップ期間が不要になるので、要員計画の山を見てPCを引き継がせ、重複してレンタルする台月数を最小化する。この最小の延べ台月数は94台月で、94×5千円=470千円となりイが正解である。 ア: 350千円(70台月)は、セットアップ用の前月分やデータ消去用の翌月分のレンタル期間を計上せず、開発要員の在任期間だけを数えた場合の過小な金額である。 イ: 正しい。引渡しによる共用を最大限活用したうえで、セットアップ・消去に必要な月を加えた最小台月数94台月×月額5千円=470千円となる。 ウ: 480千円は、一部のPCで引渡しを活用せず余分な月を計上するなど、台月数の数え方を誤った場合の金額である。 エ: 500千円(100台月)は、引渡しによる継続利用を考慮せず、要員の入替えごとに消去・セットアップ期間を個別に計上した場合の過大な金額である。 💡 この種の調達問題は「月単位契約・日割りなし」の条件から、期間の端数がすべて1か月に切り上がる点が急所である。台数×月数の延べ台月を月ごとに表にして数え、引継ぎで節約できる月を探すのが確実な解き方である。

出典:令和元年度 秋期 プロジェクトマネージャ試験 午前II 問13 / 独立行政法人情報処理推進機構(IPA)
※Web掲載用に表記を一部変更しています。図表はIPA公式問題冊子から引用しています。著作権はIPAに帰属します。
📱 演習アプリで解く(無料・登録不要・904問収録)
