平成22年度 プロジェクトマネージャ試験 午前II 問8

分野:スケジュール|実際に出題されたIPA過去問題

過去のプロジェクトの開発実績から構築した作業配分モデルがある。要件定義からシステム内部設計までをモデルどおりに 228 日で完了してプログラム開発に入り,200 本のプログラムのうち 100 本のプログラム開発を完了し,残り 100 本は未着手である。プログラム開発以降もモデルどおりに進捗するとき,プロジェクト全体の完了まで,あと何日かかるか。

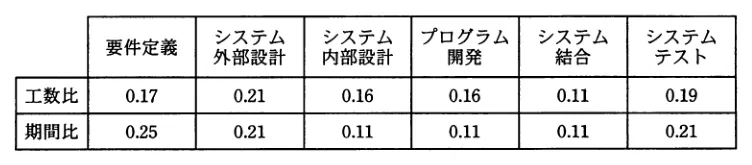

問題の図表(IPA公式問題冊子より引用)
図表:IPA公式問題冊子より
  1.  140
  2.  150
  3.  161
  4.  172
解答・解説を見る

正解:イ

AI解説

作業配分モデルの工期比から全体を復元する。要件定義〜システム内部設計の工期比合計は0.57であり,これが228日に相当するので全体工期=228÷0.57=400日。したがってプログラム開発以降の残り工期は400-228=172日である。プログラム開発の工期は工期比0.11×400=44日で,200本中100本(半分)完了しているから44×0.5=22日分は消化済み。よって残りは172-22=150日となり,イが正しい。 ア: 140日はプログラム開発の消化分の算定を誤った値であり,モデルの工期比に基づく計算とは一致しない。 イ: 正解。全体400日のうち残り工程172日から,プログラム開発の完了済み相当22日(44日の半分)を差し引いた150日である。 ウ: 161日はプログラム開発の完了割合を誤って(例えば1/4相当と)扱った場合などに生じる値で,半分完了という条件に合わない。 エ: 172日は228日完了時点の残り全工期であり,プログラム開発が半分進んでいる事実を無視したひっかけである。 💡 配分モデル問題は「既知工程の日数÷その工期比=全体工期」で全体をまず求める。進行中工程は完了本数の比率で消化日数を按分し,残りから引くのが手順。

出典:平成22年度 秋期 プロジェクトマネージャ試験 午前II 問8 / 独立行政法人情報処理推進機構(IPA)
※Web掲載用に表記を一部変更しています。図表はIPA公式問題冊子から引用しています。著作権はIPAに帰属します。
📱 演習アプリで解く(無料・登録不要・904問収録)

「スケジュール」分野の攻略ポイント

アクティビティの定義・順序設定・所要期間の見積り・スケジュールの作成と管理を扱います。アローダイアグラムとクリティカルパスの計算は毎年出題される最重要テーマです。

スケジュールの攻略ポイントをすべて見る(要点5項目・ひっかけ3項目)→

同じ分野(スケジュール)の過去問
