平成28年度秋期 応用情報技術者試験 午前 問53

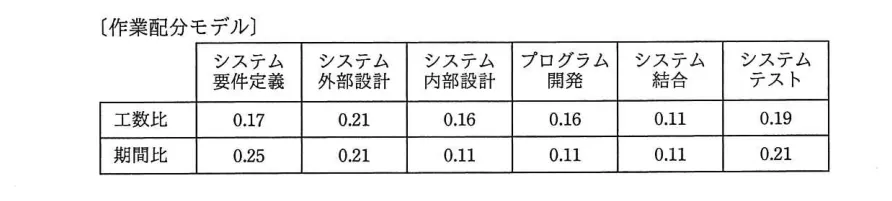

過去のプロジェクトの開発実績から構築した作業配分モデルがある。システム要件定義からシステム内部設計までをモデルどおりに進めて228日で完了し,プログラム開発を開始した。現在,200本のプログラムのうち100本のプログラム開発を完了し,残りの100本は未着手の状況である。プログラム開発以降もモデルどおりに進捗すると仮定するとき,プロジェクトの完了まで,あと何日掛かるか。ここで,各プログラムの開発に掛かる工数及び期間は,全てのプログラムで同一であるものとする。 〔作業配分モデル〕

- ア 140
- イ 150
- ウ 161
- エ 172
解答・解説を見る
正解:イ
AI解説
正解はイの150日。作業配分モデルでは、システム要件定義からシステム内部設計までの期間比率の合計が0.57、プログラム開発が0.11、結合テスト以降の残り工程が0.32である。モデルどおり228日で前半が完了したので、プロジェクト全体の期間は228÷0.57=400日。プログラム開発の期間は400×0.11=44日で、200本中100本(半分)完了しているから残りは44×0.5=22日。以降の工程は400×0.32=128日。したがって残りは22+128=150日である。 ア: 誤り。140日は残り工程の比率の取り方を誤るなど、按分計算を間違えた場合の値である。 イ: 正解。全体400日(=228÷0.57)を基準に、プログラム開発の残り半分22日と後続工程128日を合計して150日となる。 ウ: 誤り。161日はプログラム開発の進捗(半分完了)の反映方法を誤った場合などに生じる値である。 エ: 誤り。172日は400×0.43(プログラム開発以降の全期間)であり、既に完了しているプログラム開発の半分(22日)を差し引き忘れた値である。 💡 配分モデル問題は「実績日数÷その工程までの比率=全体日数」で全体を復元してから、残工程の比率を掛けるのが定石。仕掛かり中の工程は進捗率(本数比など)で残りを按分することを忘れない。
※Web掲載用に表記を一部変更しています。図表はIPA公式問題冊子から引用しています。著作権はIPAに帰属します。
