令和5年度春期 応用情報技術者試験 午前 問53

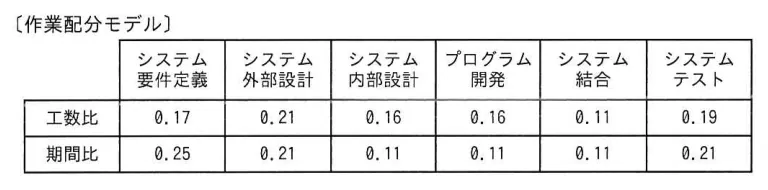

過去のプロジェクトの開発実績に基づいて構築した作業配分モデルがある。システム要件定義からシステム内部設計までをモデルどおりに進めて228日で完了し,プログラム開発を開始した。現在,200本のプログラムのうち100本のプログラムの開発を完了し,残りの100本は未着手の状況である。プログラム開発以降もモデルどおりに進捗すると仮定するとき,プロジェクトの完了まで,あと何日掛かるか。ここで,プログラムの開発に掛かる工数及び期間は,全てのプログラムで同一であるものとする。

- ア 140
- イ 150
- ウ 161
- エ 172
解答・解説を見る
正解:イ
AI解説
作業配分モデルでは各工程の期間比があらかじめ定められている。既完了の「システム要件定義〜システム内部設計」の期間比合計は0.25+0.21+0.11=0.57であり、実績228日からプロジェクト全体期間は228÷0.57=400日と逆算できる。プログラム開発(期間比0.11)は200本中100本(50%)完了しているので残りは400×0.11÷2=22日、システム結合(期間比0.11)は400×0.11=44日、システムテスト(期間比0.21)は400×0.21=84日となり、残り日数の合計は22+44+84=150日となる。 ア: 140は、期間比の適用や進捗率の反映を一部誤って計算した場合に生じ得る値である。 イ: 正しい。上記の計算過程のとおり、残り日数は150日となる。 ウ: 161は、全体期間の逆算や各工程への配分計算のどこかで誤差が生じた場合に近い値である。 エ: 172は、同様に計算過程の一部を誤ると生じ得る値である。 💡 「既知の実績日数 ÷ その工程までの期間比合計 = プロジェクト全体の期間」という逆算パターンを覚えておくと、作業配分モデルを使った進捗予測の問題全般に応用できる。
※Web掲載用に表記を一部変更しています。図表はIPA公式問題冊子から引用しています。著作権はIPAに帰属します。
