平成24年度 プロジェクトマネージャ試験 午前II 問7

分野:スケジュール|実際に出題されたIPA過去問題

過去のプロジェクトの開発実績から構築した作業配分モデルがある。要件定義からシステム内部設計までをモデルどおりに 228 日で完了してプログラム開発に入り,200 本のプログラムのうち 100 本のプログラム開発を完了し,残り 100 本は未着手である。プログラム開発以降もモデルどおりに進捗するとき,プロジェクト全体の完了まで,あと何日かかるか。

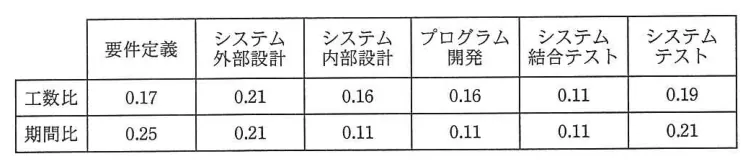

問題の図表(IPA公式問題冊子より引用)
図表:IPA公式問題冊子より
  1.  140
  2.  150
  3.  161
  4.  172
解答・解説を見る

正解:イ

AI解説

正解はイ。作業配分モデルの期間比は、要件定義0.25、システム外部設計0.21、システム内部設計0.11(計0.57)、プログラム開発0.11、結合テスト0.11、総合テスト0.21である。要件定義〜内部設計の228日が全体の0.57に当たるので、全体期間=228÷0.57=400日。プログラム開発は0.11×400=44日だが、200本中100本完了なので残りは44×(100/200)=22日。以降の結合テスト44日、総合テスト84日(0.21×400)を加え、22+44+84=150日となる。 ア: 140日はプログラム開発の残りや総合テストの期間比の適用を誤った場合の値である。 イ: 正しい。全体400日と算出し、プログラム開発の残り22日+結合テスト44日+総合テスト84日=150日となる。 ウ: 161日は期間比の合計や進捗率の扱いを誤った場合に出る値であり、正しい計算結果ではない。 エ: 172日はプログラム開発の完了分を差し引かずに計算した場合などに出る誤った値である。 💡 配分モデル問題の解法は「完了済み工程の実日数÷その期間比=全体日数」を最初に求めること。途中工程は出来高(本数など)に比例して残日数を按分する点がポイントである。

出典:平成24年度 秋期 プロジェクトマネージャ試験 午前II 問7 / 独立行政法人情報処理推進機構(IPA)
※Web掲載用に表記を一部変更しています。図表はIPA公式問題冊子から引用しています。著作権はIPAに帰属します。
📱 演習アプリで解く(無料・登録不要・904問収録)

「スケジュール」分野の攻略ポイント

アクティビティの定義・順序設定・所要期間の見積り・スケジュールの作成と管理を扱います。アローダイアグラムとクリティカルパスの計算は毎年出題される最重要テーマです。

スケジュールの攻略ポイントをすべて見る(要点5項目・ひっかけ3項目)→
