平成30年度 プロジェクトマネージャ試験 午前II 問7

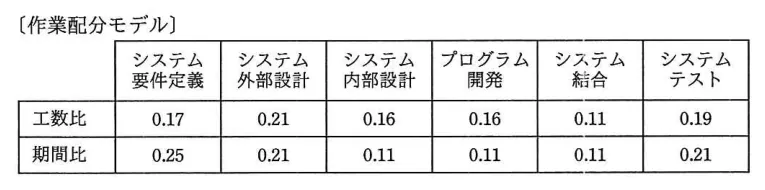

過去のプロジェクトの開発実績から構築した作業配分モデルがある。システム要件定義からシステム内部設計までをモデルどおりに進めて228日で完了し,プログラム開発を開始した。現在,200本のプログラムのうち100本のプログラム開発を完了し,残りの100本は未着手の状況である。プログラム開発以降もモデルどおりに進捗すると仮定するとき,プロジェクトの完了まで,あと何日掛かるか。ここで,プログラムの開発に掛かる工数及び期間は,全てのプログラムで同一であるものとする。

- ア 140
- イ 150
- ウ 161
- エ 172
解答・解説を見る
正解:イ
AI解説
作業配分モデルの期間比率(要件定義0.25、外部設計0.21、内部設計0.11、プログラム開発0.11、結合テスト0.11、総合テスト0.21)を使う。内部設計までの比率合計0.25+0.21+0.11=0.57が228日に当たるので、全体期間=228÷0.57=400日。プログラム開発は400×0.11=44日で、200本中100本完了なら残りは半分の22日。以降の結合テスト44日+総合テスト84日(400×0.21)=128日を加え、22+128=150日となりイが正解である。 ア: 140日は、プログラム開発の残期間やテスト工程の比率の読み取りを誤った場合の値である。 イ: 正しい。全体400日のうち残りは、プログラム開発の未完了分22日+結合テスト44日+総合テスト84日=150日である。 ウ: 161日は、比率の合計や完了済み分の控除を誤って計算した場合の値である。 エ: 172日は、プログラム開発が半分完了していることを無視し、プログラム開発以降の全期間(400−228=172日)をそのまま答えた場合のひっかけの値である。 💡 配分モデル問題は「実績日数÷完了済み工程の比率合計=全体期間」を最初に求めるのが定石。仕掛かり中の工程は進捗分(本数比)だけ差し引くのを忘れると選択肢エのひっかけに掛かる。
